【 Wave Technology様キュービクル2基 更新工事 】
昨年の11月に、兵庫県川西市のWave Technology様でキュービクルを2基更新するという、弊社が担当させて頂いた高圧工事としては過去最大規模の施工をさせて頂きました。
Wave Technology様は、半導体や電子機器の開発設計をされていて、最近話題のワイヤレス給電の受託設計なども手掛けられています。
今回の更新させて頂いたキュービクルは、どちらも5面体(1面で約800mm幅)で、中に入っているトランス(変圧器)もかなり大きい物でした。また、既設の設備はトランスが箱体の外に設置されているタイプで、導電部分が露出していて危険もある為、全ての高圧機器を箱の中に収めてしまうようにしました。
↓ 更新前の受電キュービクル
↓ 更新前の第2キュービクル
この2基と、ここに繋がる高圧ケーブルなどを3日間で完全に入れ替えます。
写真の第2キュービクルは3面体ですが、新しく設置するのは5面体です。基礎を大きくしなければ設置できない為、基礎工事からさせて頂きました。
また、工事を行うに当っての準備として、関係各所に連絡をして許可を取るのですが、Wave Technology様は伊丹空港を離陸した飛行機が上空を通過する場所に建っている為、航空法に定められた規定の中で工事を行う必要がありました。
伊丹空港に連絡を入れ、クレーンを伸ばす事ができる時間を確認し、許可証を取ります。
工事当日は、70tと16tのクレーンを使い、キュービクルの入替を行います。
↓ 写真は16tクレーンでの搬出の様子
↓ 新しいキュービクルも準備しておきます。
↓ トランスの搬出を終えてスッキリしてきました。

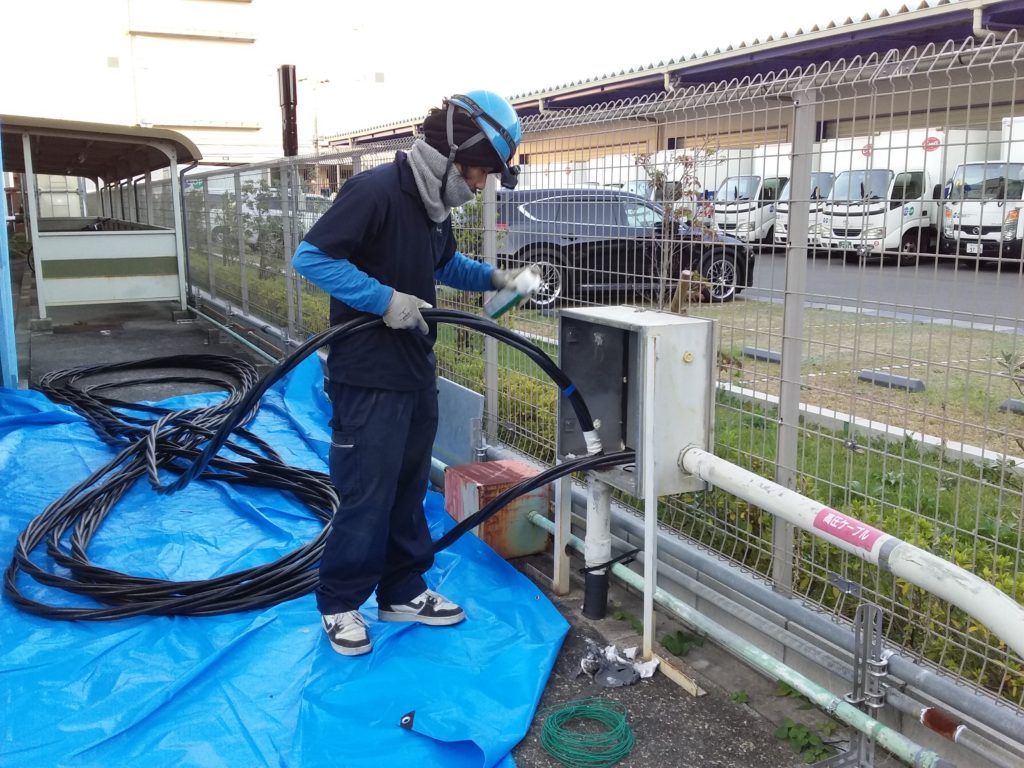

↓ 高圧ケーブルの更新も同時に行います。
↓ 航空法の規制が解けた夜間に、70tのクレーンを利用してキュービクルを交換します。
↓ 新しいキュービクルを設置して接続作業に移ります。
↓ 工事前の資料と照らし合わせながら、確実に接続を行います。
工事を進める中でトラブルもあり、再工事が発生してご迷惑もお掛けしてしまいましたが、先月全ての工事を終え、お引渡しをすることができました。
電気を安心してご使用いただけるようになると同時に、安全面でも大幅に改善されました。
弊社を選んで頂き、施工させて頂きました事、心より感謝しております。
ありがとうございました。 佐藤 友裕
ブログ内検索
最新のブログ記事
-
2024.11.20
あまがさき産業フェアに出展いたします! -
2024.11.06
大規模な万博工事 -
2024.11.01
機械移動に伴う電源工事 -
2024.10.28
蛍光ランプが無くなります! -
2024.10.17
志
ブログカテゴリー
月別アーカイブ
- 2024年11月
- 2024年10月
- 2024年09月
- 2024年08月
- 2024年07月
- 2024年06月
- 2024年05月
- 2024年04月
- 2024年03月
- 2024年02月
- 2024年01月
- 2023年12月
- 2023年11月
- 2023年10月
- 2023年09月
- 2023年08月
- 2023年07月
- 2023年06月
- 2023年05月
- 2023年04月
- 2023年03月
- 2023年02月
- 2023年01月
- 2022年12月
- 2022年11月
- 2022年10月
- 2022年09月
- 2022年08月
- 2022年07月
- 2022年06月
- 2022年05月
- 2022年04月
- 2022年03月
- 2022年02月
- 2022年01月
- 2021年12月
- 2021年11月
- 2021年10月
- 2021年09月
- 2021年08月
- 2021年07月
- 2021年06月
- 2021年05月
- 2021年04月
- 2021年03月
- 2021年02月
- 2021年01月
- 2020年12月
- 2020年11月
- 2020年10月
- 2020年09月
- 2020年08月
- 2020年07月
- 2020年06月
- 2020年05月
- 2020年04月
- 2020年03月
- 2020年02月
- 2020年01月
- 2019年12月
- 2019年11月
- 2019年10月
- 2019年09月
- 2019年08月
- 2019年07月
- 2019年06月
- 2019年05月
- 2019年04月
- 2019年03月
- 2019年02月
- 2019年01月
- 2018年12月
- 2018年11月
- 2018年10月
- 2018年09月
- 2018年08月
- 2018年07月
- 2018年06月
- 2018年05月
- 2018年04月
- 2018年03月
- 2018年02月
- 2018年01月
- 2017年12月
- 2017年11月
- 2017年10月
- 2017年09月
- 2017年08月
- 2017年07月
- 2017年06月
- 2017年05月
- 2017年04月
- 2017年03月
- 2017年02月
- 2017年01月
- 2016年12月
- 2016年11月
- 2016年10月
- 2016年09月
- 2016年08月
- 2016年07月
- 2016年06月
- 2016年05月
- 2016年04月
- 2016年03月
- 2016年02月
- 2016年01月
- 2015年12月
- 2015年11月
- 2015年10月
- 2015年08月
- 2015年06月
- 2015年05月
- 2015年04月
- 2015年03月
- 2015年02月
- 2015年01月
- 2014年10月
- 2014年09月
- 2014年05月
- 2014年02月
- 2013年12月
- 2013年11月
- 2013年10月
- 2013年09月
- 2013年07月
- 2013年06月
- 2013年05月
- 2013年02月
- 2013年01月
- 2012年12月
- 2012年11月
- 2012年10月
- 2012年08月
- 2012年07月
- 2012年06月
- 2012年05月
- 2012年03月
- 2012年02月
- 2012年01月
- 2011年12月
- 2011年11月
- 2011年10月
- 2011年09月
- 2011年08月
- 2011年07月
- 2011年06月
- 2011年05月
- 2011年04月
- 2011年03月
- 2011年02月
- 2011年01月
- 2010年12月
- 2010年11月
- 2010年10月
対応エリア大阪・兵庫・奈良を中心に対応可能です。京都・滋賀エリアの方は一度ご相談ください!
大阪府 | 大阪市・堺市・高石市・松原市・藤井寺市・羽曳野市・富田林市・河内長野市・大阪狭山市・和泉市・泉大津市・岸和田市・貝塚市・泉佐野市・泉南市・阪南市 東大阪市・八尾市・柏原市・寝屋川市・四条畷市・大東市・門真市・守口市・枚方市・交野市・高槻市・茨木市・摂津市・吹田市・豊中市・池田市・箕面市 |
---|---|
兵庫県 | 神戸市各区・尼崎市・伊丹市・川西市・宝塚市・西宮市・三田市・芦屋市・猪名川町 |
その他 | 高速利用で尼崎から片道1時間が作業エリアの目安です(※緊急対応ですぐに駆けつけれる距離を目安にしています)。奈良、京都など遠方でご依頼のお客様につきましては、下記フォームよりご相談ください。 |
